Modernizáciu trate na Zemplíne predĺžili. Cestujúci si počkajú skoro o pol roka dlhšie

Viac ako dva roky trvajúca elektrifikácia a rekonštrukcia 33,5-kilometrovej trate Bánovce nad Ondavou – Humenné nebude hotová načas. Dokončenie prác posunuli pre technické a realizačné problémy z konca júla na záver tohto roka.

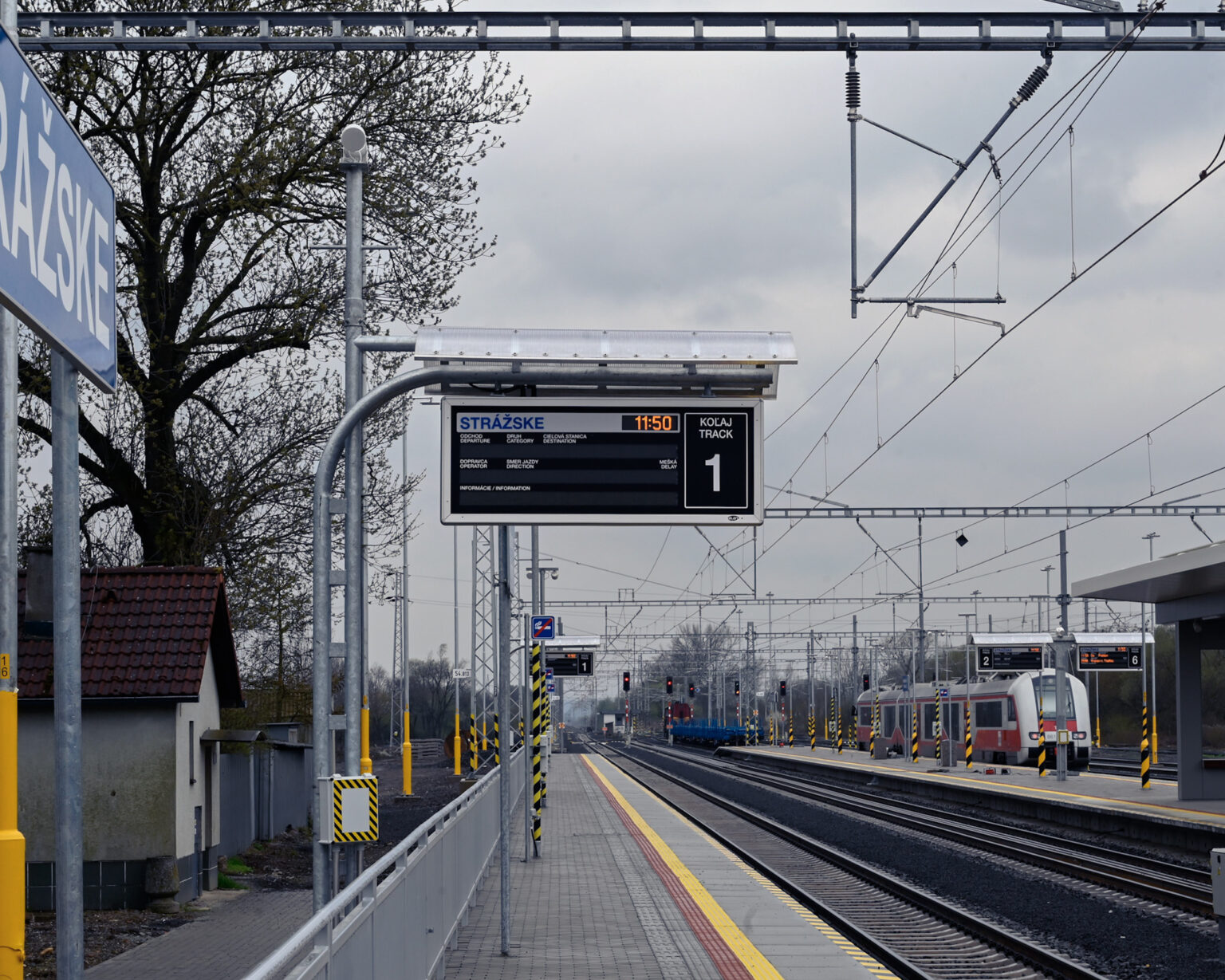

Zmodernizovaná časť trate Bánovce nad Ondavou -  Humenné v Strážskom. Foto: Roman Hanc/TASR

Zmodernizovaná časť trate Bánovce nad Ondavou - Humenné v Strážskom. Foto: Roman Hanc/TASR

Železnice Slovenskej republiky (ŽSR) pre Štandard potvrdili, že nepredpokladané okolnosti si vyžiadali prepracovať a doplniť projektovú dokumentáciu najmä na časti traťového úseku Michalovce - Bánovce nad Ondavou. Konkrétne ide o oceľový most pri Laškovciach a rekonštrukciu budovy trakčnej meniarne v Bánovciach nad Ondavou.

„Evidujeme niekoľko problémov súvisiacich so spustením napájania trafostaníc a kontajnerovej trakčnej meniarne do prevádzky, ale v súčasnosti sa snažíme spraviť všetko preto, aby tieto problémy už neovplyvnili termín ukončenia december 2025," uviedla hovorkyňa ŽSR Petra Lániková.

Aktuálnu výluku železničnej dopravy na dotknutej trati do 30. júla z tohto dôvodu predĺžia. Cestujúci môžu zatiaľ využívať náhradnú autobusovú dopravu a na obnovenie vlakovej musia počkať po skončení prác.

Financie z plánu obnovy, cena vzrastie

Modernizáciu jednokoľajnej železnice na Zemplíne zabezpečuje košická spoločnosť Eltra na základe zmluvy z mája 2023, podľa ktorej ju mala dokončiť do 810 dní, teda do júla tohto roka.

Vitajte v sekcii komentárov denníka Štandard. Vezmite prosím na vedomie naše pokyny, komentáre moderujeme my. Moderátorov môžete kontaktovať na podpora@standard.sk.

Začať diskutovať

Komentáre sú len pre predplatitelov. Pokial máte záujem zapojit sa do diskusie. Vyberte si predplatné už od 6,72 € mesačne.

Všetky komentáre 0

    Zaregistrujte sa

    Komentáre sú len pre registrovaných užívateľov. Pokial máte záujem zapojit sa do diskusie zaregistrujte sa.
